Van maandag 23 januari 2023 tot en met vrijdag 30 juni 2023 werken wij aan de Rijnvaartweg in ’s-Gravenzande. De Rijnvaartweg is in deze periode voor doorgaand rijverkeer afgesloten. Fietsverkeer maakt (deels) wel gebruik van de Rijnvaartweg.
De Rijnvaartweg is gedurende deze periode voor gemotoriseerd verkeer afgesloten. De Rijnvaartweg is afgesloten vanaf de kruising met de Nachtegaallaan tot en met de bocht bij de Verlengde Poelkade, richting Poelkade / Baakwoning.
Gemotoriseerd verkeer wordt omgeleid middels bebording met de letter R.
De omleidingsroutes lopen o.a. over de Grote Achterweg, Zwartendijk, Grote Woerdlaan, Verspyklaan, Van der Hoevenstraat, Secretaris Verhoeffweg, Kruisbroekweg, N467/Galgeweg/Naaldwijkseweg en de Koningin Julianaweg. Tevens via de Zwartendijk richting Monster, N211/Emmastraat en Koningin Julianaweg.
Richting centrum ‘s-Gravenzande
Gemotoriseerd verkeer vanuit de woonwijk Rijnvaart, de Verlengde Poelkade en de Poelkade rijdt via de Hoge Geest en de Grote Achterweg richting de t-splitsing waar men rechts via Naaldwijk richting ‘s-Gravenzande gaat of linksaf richting Monster.
Vanuit centrum ‘s-Gravenzande
Gemotoriseerd verkeer vanuit ‘s-Gravenzande richting de woonwijk Rijnvaart, Verlengde Poelkade en Poelkade neemt de Koningin Julianaweg en N467/Galgeweg/Naaldwijkseweg richting de kruising Kruisbroekweg en daarna de Secretaris Verhoeffweg. Of via de N211/Emmastraat, Zwartendijk en Grote Achterweg.
FASE I (start werkzaamheden) 23 januari 2023 – 14 april 2023
FASE I (Afsluiting kruising Nachtegaallaan) 6 februari – 17 februari 2023
FASE II 14 april 2023 – 17 mei 2023
FASE III 18 mei 2023 – 21 mei 2023
FASE IV (laatste fase) 22 mei 2023 – 30 juni 2023
Heropening Rijnvaartweg – 1 juli 2023 (schatting)
Tijdens fase I wordt als eerste het nieuwe fietspad aangelegd. Fietsverkeer richting ’s-Gravenzande maakt in fase I gebruik van de rijbaan op de Rijnvaartweg. Fietsverkeer richting Naaldwijk wordt tijdens fase I tijdelijk omgeleid via de Fluwijn naar de Poelkade.
Van 23 januari 2023 – 14-april-2023 is de Nieuwe Vaart ook afgesloten voor fietsverkeer. Fietsverkeer vanuit de woonwijk Rijnvaart gaat via de Fluwijn naar de Rijnvaartweg richting ‘s-Gravenzande of via de fietsbrug aan de Nieuwe Vaart via de Karekiet en de Koninging Julianaweg.
Tijdens de afsluiting van de Nachtegaallaan van 6 februari t/m 17 februari is de kruising wel open voor voetgangers. Fietsers kunnen afstappen en over het voetpad.
Vanaf fase II maakt men gebruik van het nieuwe fietspad.
Tijdens de werkzaamheden informeren wij u door middel van bebording. Ook via www.bereikbaarwestland.nl en deze pagina houden wij u op de hoogte van de voortgang.
Door de ontwikkeling van de nieuwe woonwijken Waelplas en Rijnvaart wordt het drukker op de weg en neemt de verkeersveiligheid voor afslaand verkeer af. Daarom brengen wij een middenberm aan, verbreden wij het fietspad en komt er een apart voetpad.
Eventuele hinder tijdens de werkzaamheden is niet te voorkomen. Door gefaseerd te werken proberen wij de overlast tot een minimum te beperken.
Op de hoogte blijven van alle werkzaamheden aan de Rijnvaartweg? Schrijf u dan in voor onze digitale nieuwsbrief.
Klik hier voor het aanmeldformulier!
FASE I |

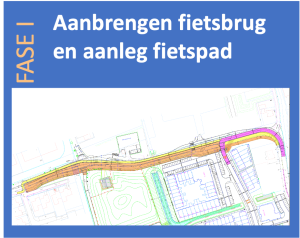

![]() FASE I van 23-01-2023 tot 14-04-2023 |
FASE II | ![]() FASE II van 14-04-2023 tot 17-05-2023 |

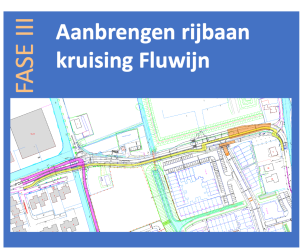

FASE III | ![]() FASE III van 18-05-2023 tot 21-05-2023 |
FASE IV | ![]() FASE IV van 22-05-2023 tot 30-06-2023 |
Download hier de factsheet | |
